تكلفة تركيب اسانسير: مراحل المشروع وما يدفعه المالك والمركّب

تكلفة تركيب اسانسير لا تساوي سعر المعدات فقط؛ فهي تكلفة مشروع كامل يبدأ بمعاينة الموقع، ويمر بتجهيز البئر والحفرة وغرفة الماكينة، ثم تركيب السكك والماكينة والكنترول والأبواب والكابينة، وينتهي بالاختبار والفحص ورخصة التشغيل. حجم هذه التكلفة يتحدد بثلاثة أسئلة: هل المبنى مؤسَّس للمصعد أم يحتاج أعمالًا إنشائية؟ كم وقفة سيخدمها المصعد؟ وهل البئر داخلي أم خارجي بهيكل معدني؟ في هذا الدليل نشرح مراحل مشروع التركيب، وما يتحمله المالك وما تتحمله شركة التركيب، وقائمة فحص قبل توقيع العقد. أما بنود سعر المعدات نفسها فمشروحة في دليل أسعار الأسانسيرات في مصر.
ما الذي تدفع مقابله عند تركيب أسانسير؟
أي مشروع تركيب مصعد يتكون من أربع كتل تكلفة، ومن المهم أن تعرف أيها داخل العرض الذي أمامك:
- المعدات: الماكينة والكنترول والأبواب والكابينة والسكك والوايرات (حبال الجر) وأجهزة الأمان.
- العمالة الفنية: تركيب المعدات في البئر، وتمديد الأسلاك، والضبط، والتشغيل التجريبي.
- الأعمال الإنشائية والكهربائية: البئر والحفرة وغرفة الماكينة وفتحات الأبواب وخط الكهرباء، وهي غالبًا على المالك أو مقاول المبنى.
- الإجراءات: رخصة التركيب، والفحص الفني، ورخصة التشغيل، والتأمين على المصعد.
كثير من الخلافات بين المالك والشركة سببها أن كل طرف فهم أن كتلة ما على الطرف الآخر. لذلك فإن أول خطوة في تقدير التكلفة هي تحديد نطاق العمل كتابةً.

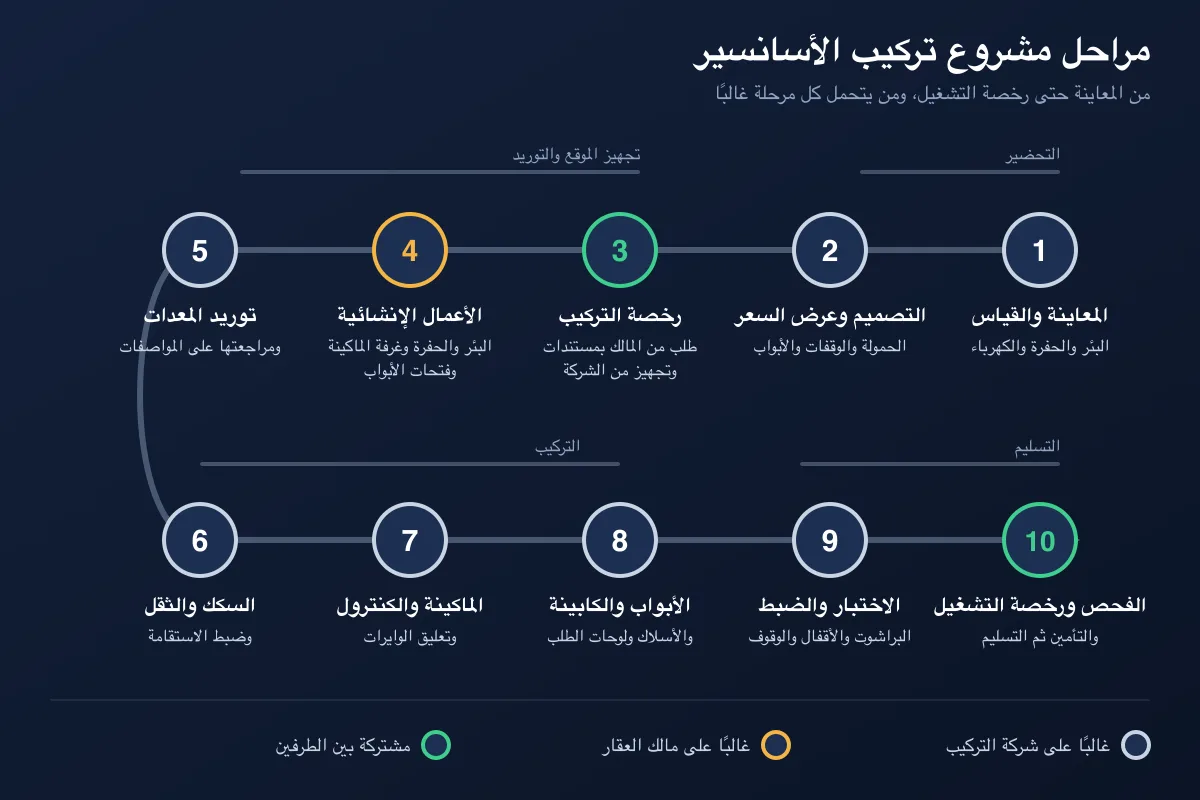

مراحل مشروع تركيب الأسانسير خطوة بخطوة

- المعاينة والرفع المساحي: قياس البئر من الداخل (العرض والعمق والاستقامة)، وعمق الحفرة، والارتفاع فوق آخر دور، ومكان غرفة الماكينة، ومصدر الكهرباء.
- التصميم وعرض السعر: تحديد الحمولة وعدد الوقفات والسرعة ونوع الأبواب والتشطيب، وإعداد رسومات التركيب وقائمة الأعمال المطلوبة من المالك.
- رخصة التركيب: يُقدَّم طلب ترخيص التركيب إلى الجهة المختصة قبل البدء، ويتقدم به مالك المبنى أو من يمثله.
- الأعمال الإنشائية: تجهيز البئر والحفرة وغرفة الماكينة وفتحات الأبواب وخط الكهرباء حسب رسومات الشركة.
- توريد المعدات: وصول الماكينة والكنترول والأبواب والسكك إلى الموقع ومراجعتها على المواصفات المتفق عليها.
- تركيب السكك والثقل المعاكس: تثبيت الدعامات والسكك على كامل ارتفاع البئر وضبط استقامتها، وهي المرحلة التي تحدد نعومة حركة المصعد لاحقًا.
- الماكينة والكنترول: تركيب الماكينة وطارة الجر ولوحة الكنترول والإنفرتر، ثم تعليق الوايرات.
- الأبواب والكابينة والأسلاك: تركيب أبواب الأدوار بكاماتها وكوالينها، وتجميع الكابينة، وتمديد الكابل المرن وأسلاك البئر ومفاتيح النهايات ولوحات الطلب.
- الاختبار والضبط: ضبط الوقوف على مستوى كل دور، واختبار البراشوت ومنظم السرعة والأقفال والحمولة الزائدة.
- الفحص ورخصة التشغيل: الفحص الفني، والتأمين على المصعد، واستخراج رخصة التشغيل، ثم التسليم وبدء الضمان.
اطلب معاينة وعرض سعر لتركيب أسانسير من مونترا
التأسيس: ماذا يعني ومتى تحتاج أعمالًا إنشائية؟
كلمة «التأسيس» في سوق المصاعد تعني أن المبنى جُهّز من البداية لاستقبال المصعد: بئر بمقاسات صحيحة وجدران قادرة على حمل دعامات السكك، وحفرة أسفل أول وقفة، وارتفاع كافٍ فوق آخر دور، وغرفة ماكينة أو مكان مخصص للماكينة، وفتحات أبواب في كل دور. المبنى المؤسَّس يوفّر الجزء الأكبر من الأعمال الإنشائية، فتقترب تكلفة التركيب من تكلفة المعدات والعمالة فقط.
مصعد بدون تأسيس في مبنى قائم
عندما يبحث صاحب عمارة قديمة عن «مصعد بدون تأسيس» فهو يسأل غالبًا: هل يمكن تركيب مصعد في مبنى لم يُصمَّم له؟ الإجابة نعم في حالات كثيرة، لكن بعد دراسة إنشائية. الخيارات المعتادة:
- بئر داخل بيت السلم: إذا كانت فتحة السلم تسمح بمقاس كابينة مناسب، مع تدعيم الجدران أو إضافة إطار معدني لتثبيت السكك.
- بئر خارجي ملاصق للمبنى: هيكل معدني أو خرساني بجوار الواجهة، مع فتح أبواب في جدار كل دور.
- مصعد منزلي بحفرة صغيرة: في الفيلات والمباني المنخفضة قد تكون أنظمة الحفرة الضحلة أو الهيدروليك مناسبة؛ راجع دليل الأسانسير المنزلي.
في كل هذه الحالات يجب أن يوافق مهندس إنشائي على أي فتح أو تكسير في الجدران أو البلاطات، لأن المبنى القائم لم يُحسب لهذه الأحمال. وتحديد مقاس البئر الممكن يأتي قبل اختيار الحمولة؛ استعن بـ دليل مقاسات بئر المصعد.
الحفرة والارتفاع العلوي
الحفرة (البِت) هي الجزء من البئر أسفل مستوى أول وقفة، ويُركَّب فيها المخمّدات (الاسبرنجات) وبكرة منظم السرعة. والارتفاع العلوي هو المسافة من أرضية آخر وقفة إلى سقف البئر. إذا كان أي منهما أقل من المطلوب للمصعد المختار، فإما أن تُنفَّذ أعمال حفر أو تعلية، وإما أن يُختار نظام مصمم لحفرة أو ارتفاع علوي منخفض. كلا الحلين يغيّر التكلفة، لذلك يجب قياسهما في المعاينة لا بالتقدير.
تكلفة تركيب اسانسير خارجي (بئر بهيكل معدني)
الأسانسير الخارجي حل شائع للعمارات القديمة التي لا يتسع بيت السلم فيها لبئر. تكلفته تختلف عن المصعد الداخلي في بنود إضافية واضحة:
- الأساسات: قاعدة خرسانية مستقلة للهيكل والحفرة.
- الهيكل المعدني: قطاعات حديد مدهونة بطبقة حماية من الصدأ، تُثبَّت في المبنى عند كل دور.
- الكسوة: زجاج أو ألواح معدنية أو كلادينج، وهي تحدد جزءًا كبيرًا من شكل الواجهة وتكلفتها.
- الوصلات مع الأدوار: فتح أبواب في الجدار الخارجي أو في شبابيك السلم، وعمل عتبات وممرات صغيرة.
- الحماية من الطقس: سقف للبئر، وتصريف مياه الأمطار، واختيار مكونات مناسبة للأماكن المعرضة للأتربة والحرارة.
- الموافقات: الإنشاء الخارجي قد يحتاج موافقات إضافية من الحي؛ تحقق منها قبل البدء.
في المقابل يتيح البئر الخارجي مقاسًا مثاليًا للكابينة بدل التقيد بفتحة السلم، ويقلل التكسير داخل المبنى أثناء التنفيذ.
تكلفة تركيب اسانسير 5 ادوار: ما الذي يزيد مع كل دور؟
عند حساب تكلفة تركيب اسانسير 5 أدوار أو أكثر، فإن البنود التي تتضاعف مع كل وقفة هي:
| البند | ماذا يزيد مع كل دور |
|---|---|
| أبواب الأدوار | باب كامل بإطاره وعتبته وكامته وكالونه، وعمالة تركيبه وضبطه |
| السكك والدعامات | طول إضافي من السكك ودعامات تثبيت أكثر على الجدار |
| الأسلاك والكابلات | طول أكبر من الكابل المرن وأسلاك البئر، ولوحة طلب ومؤشر لكل دور |
| الوايرات | طول أكبر من حبال الجر وحبل منظم السرعة |
| الأعمال الإنشائية | فتحة باب وكسوة حولها في كل دور |
| العمالة والوقت | ارتفاع أكبر للسقالات أو منصة العمل، ووقت تركيب أطول |
أما الماكينة والكنترول والكابينة فلا تتغير كثيرًا بين 4 و5 أدوار إذا بقيت الحمولة والسرعة كما هي. يمكنك متابعة أسعار هذه البنود المتكررة في قسم أبواب المصاعد وقسم سكك المصاعد وقسم الكابلات المرنة.
ما الذي يوفّره المركّب وما الذي يوفّره مالك العقار؟
التقسيم التالي هو الشائع في السوق المصري، لكنه ليس قاعدة ملزمة؛ المهم أن يُكتب في العقد:
| غالبًا على شركة التركيب | غالبًا على مالك العقار |
|---|---|
| المعاينة ورسومات التركيب | تنفيذ البئر والحفرة حسب الرسومات |
| توريد المعدات وتخزينها بالموقع | غرفة الماكينة: البلاطة والخطاف والتهوية والباب |
| تركيب السكك والماكينة والكنترول والأبواب والكابينة | خط كهرباء مستقل ولوحة بقاطع وأرضي سليم |
| تمديد أسلاك البئر والكابل المرن | الكسوة والرخام حول أبواب الأدوار |
| الاختبار والضبط والتشغيل التجريبي | تقديم طلب الترخيص والتأمين على المصعد |
| تسليم مستندات المصعد ودعم ملف الترخيص | الإنارة داخل البئر إن لم تكن ضمن العرض |
المدة الزمنية ومراحل التنفيذ
مدة المشروع لا تحددها سرعة التركيب وحدها، بل ثلاث مراحل قد تسبقه: الأعمال الإنشائية، وتوفر المعدات المطلوبة، وإجراءات الترخيص. في مبنى مؤسَّس ببئر جاهز يكون التركيب نفسه هو الجزء الأكبر من المدة، أما في مبنى قائم يحتاج بئرًا جديدًا أو هيكلًا خارجيًا فقد تستغرق الأعمال الإنشائية وقتًا أطول من التركيب. لذلك اطلب من الشركة جدولًا زمنيًا يفصل المراحل، ويوضح ما ينتظر المالك إنجازه قبل أن يبدأ الفنيون.
الترخيص والاستلام
يخضع تركيب المصاعد وتشغيلها في مصر اليوم لقانون البناء رقم 119 لسنة 2008 ولائحته التنفيذية (وقد ألغى هذا القانون القانون القديم رقم 78 لسنة 1974 الخاص بالمصاعد): يتقدّم مالك المبنى أو من يمثله بطلب الترخيص إلى الجهة الإدارية المختصة، ويشترط القانون التعاقد مع شركة مصاعد مرخّصة للصيانة الدورية كشرط لتشغيل المصعد، إلى جانب الفحص الفني قبل التشغيل. الإجراءات والرسوم والمستندات قد تتغير، لذلك تأكد من الإجراءات الحالية من الحي أو مركز المدينة التابع له مبناك. التفاصيل الكاملة في دليل رخصة الأسانسير.
وبعد التسليم يبدأ الضمان ثم عقد الصيانة الدورية، وهي تكلفة مستمرة يجب حسابها من البداية؛ اقرأ دليل صيانة الأسانسير وعقودها وتعرّف على خدمة صيانة المصاعد من مونترا.
قائمة فحص قبل توقيع عقد تركيب الأسانسير
- هل تمت معاينة الموقع وقياس البئر والحفرة والارتفاع العلوي فعليًا؟
- هل الحمولة وعدد الوقفات والسرعة ونوع الأبواب مكتوبة بوضوح؟
- هل ماركة وموديل الماكينة والكنترول والإنفرتر محددة في العقد؟
- هل توجد قائمة مكتوبة بالأعمال المطلوبة من المالك ومواصفاتها؟
- هل التركيب والاختبار والتشغيل داخل السعر؟ ومن يورد السقالات ومعدات الرفع؟
- من يجهّز ملف الترخيص، ومن يتحمل رسومه؟
- ما مدة الضمان وما الذي يغطيه، ومتى يبدأ؟
- هل الدفعات مرتبطة بمراحل تنفيذ واضحة لا بتواريخ فقط؟
- هل قطع غيار المكونات الرئيسية متوفرة في السوق المصري لو احتجتها لاحقًا؟ يمكنك التحقق من توفر ماكينات المصاعد في الكتالوج ولوحات الكنترول.
أسئلة شائعة
كم تكلفة تركيب اسانسير في عمارة؟
تتحدد التكلفة بحالة المبنى (مؤسس أم لا)، وعدد الوقفات، والحمولة، ونوع البئر داخلي أو خارجي. اطلب معاينة وعرضًا يفصل المعدات عن التركيب عن الأعمال المطلوبة من المالك.
هل يمكن تركيب اسانسير في عمارة قديمة بدون تأسيس؟
نعم في حالات كثيرة، إما داخل بيت السلم إذا سمحت مقاساته، أو ببئر خارجي ملاصق للمبنى، بشرط موافقة مهندس إنشائي على أي فتحات أو تدعيم.
هل تركيب الاسانسير الخارجي أغلى من الداخلي؟
غالبًا نعم، لأنه يضيف أساسات وهيكلًا معدنيًا وكسوة وحماية من الطقس، لكنه قد يوفر تكسيرًا داخل المبنى ويسمح بكابينة أوسع.
مين يعمل غرفة الماكينة، المالك ولا شركة الاسانسير؟
المعتاد أن ينفذ المالك الأعمال الإنشائية لغرفة الماكينة والبئر حسب رسومات شركة التركيب، والأهم أن يُكتب هذا التقسيم في العقد.
هل يلزم ترخيص لتركيب الاسانسير؟
نعم، يلزم ترخيص من الجهة الإدارية المختصة (الحي أو مركز المدينة) وفق قانون البناء رقم 119 لسنة 2008 ولائحته، مع عقد صيانة مع شركة مصاعد مرخّصة كشرط للتشغيل. تأكد من الإجراءات الحالية من الحي التابع له مبناك.
